Fiberutbyggnad Karlsdal-Linnebäck

Vi har fått bidrag från EU som gör det möjligt att bygga fiber till området Karlsdal-Linnebäck. Här hittar du statusuppdateringar om projektet.

2025-10-09

Vi har schaktat klart i området, lite återställningsarbete kvarstår som inte kan utföras innan fiberanläggningen är 100% klar.

Alla fiberkablar är installerade, mätningar pågår för att säkerställa funktion.

Samtliga installationer är planerade under oktober månad.

2025-05-09

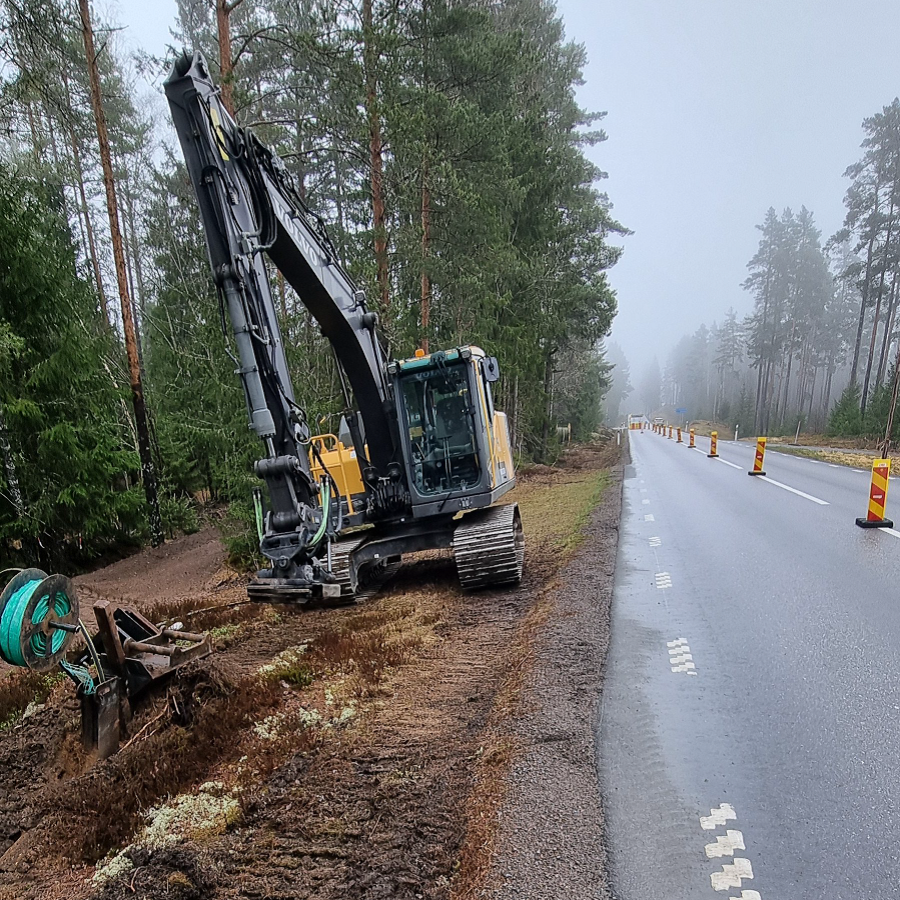

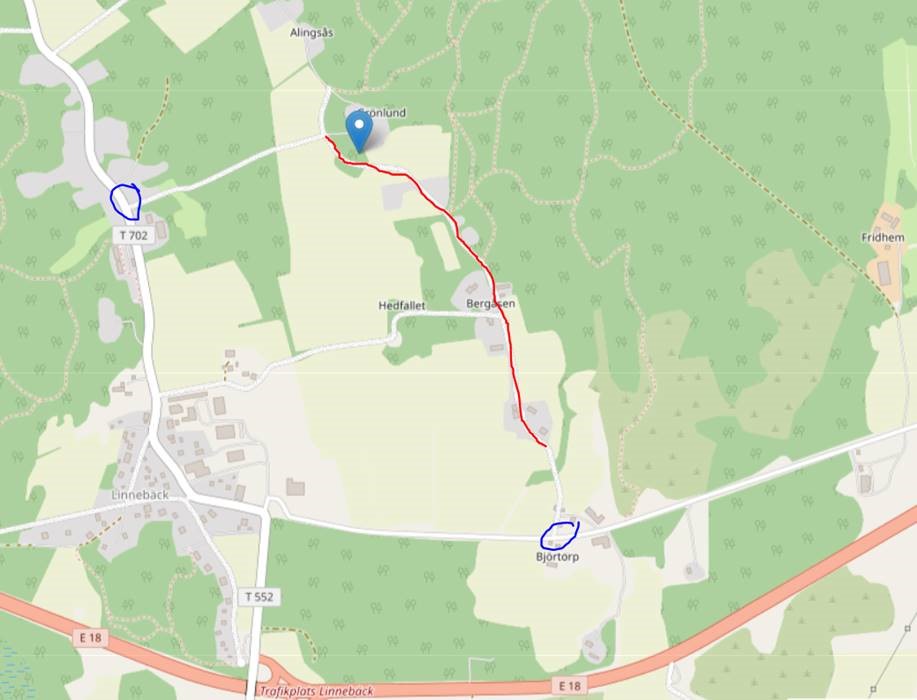

Med start vecka 20 stänger vi av vägen på olika ställen mellan Linnebäck 310 och Linnebäck 460 (röd linje i kartan nedan). Arbetet börjar från söder, Linnebäck 310, och vi jobbar oss norrut mot Linnebäck 460.

Det finns två vägar in i området (blåa cirklar) som kan användas för att komma in till rätt sida om avstängningarna.

Skyltar kommer finnas vid området för att informera.

2025-04-25

Under nästa vecka, onsdag 30/4 och fredag 2/5, kommer projektör besöka dem som beställt fiber för att utföra tomtprojektering.

2025-04-22

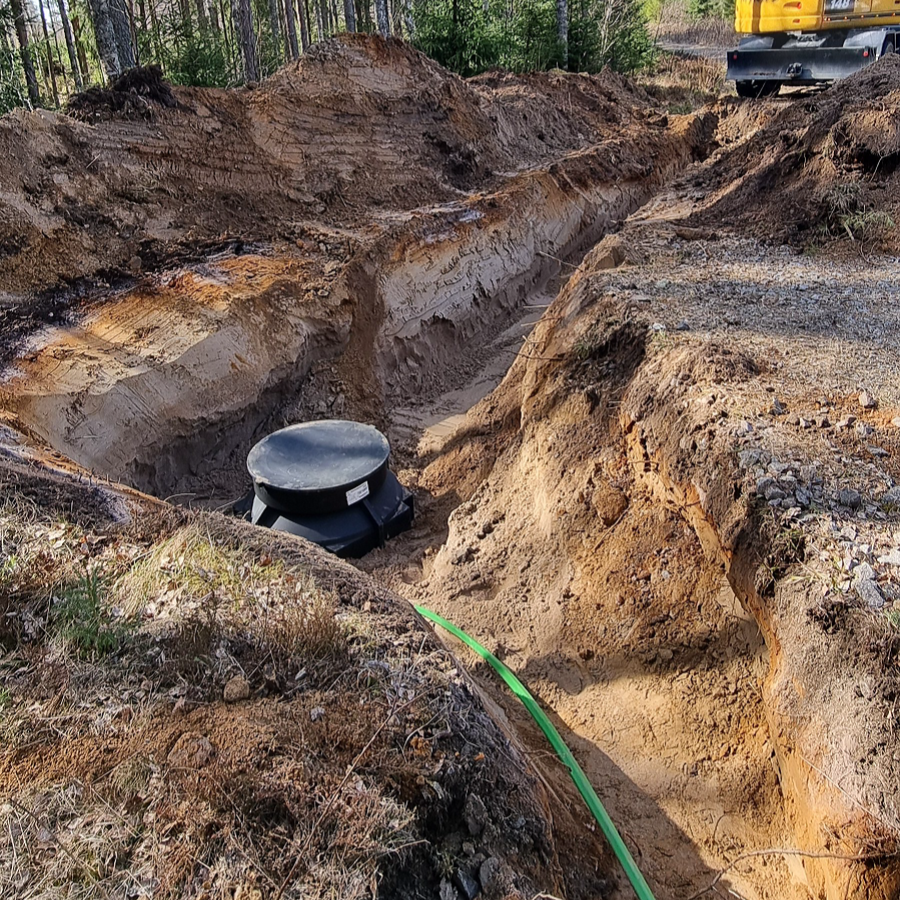

Stamnätsbyggnation är påbörjad från befintligt nät i Öfalla. Idag gick vi ut på väg 243 (Noravägen) och har under veckan förlagt och återställt sträckan fram till korsningen mot Karlsdal/Rockesholm. För närvarande pågår arbete efter väg 725 upp till Karlsdal, detta beräknas pågå i cirka tio arbetsdagar. De första veckorna har vi byggt cirka två av de totalt elva kilometer som ska byggas.



2025-04-02

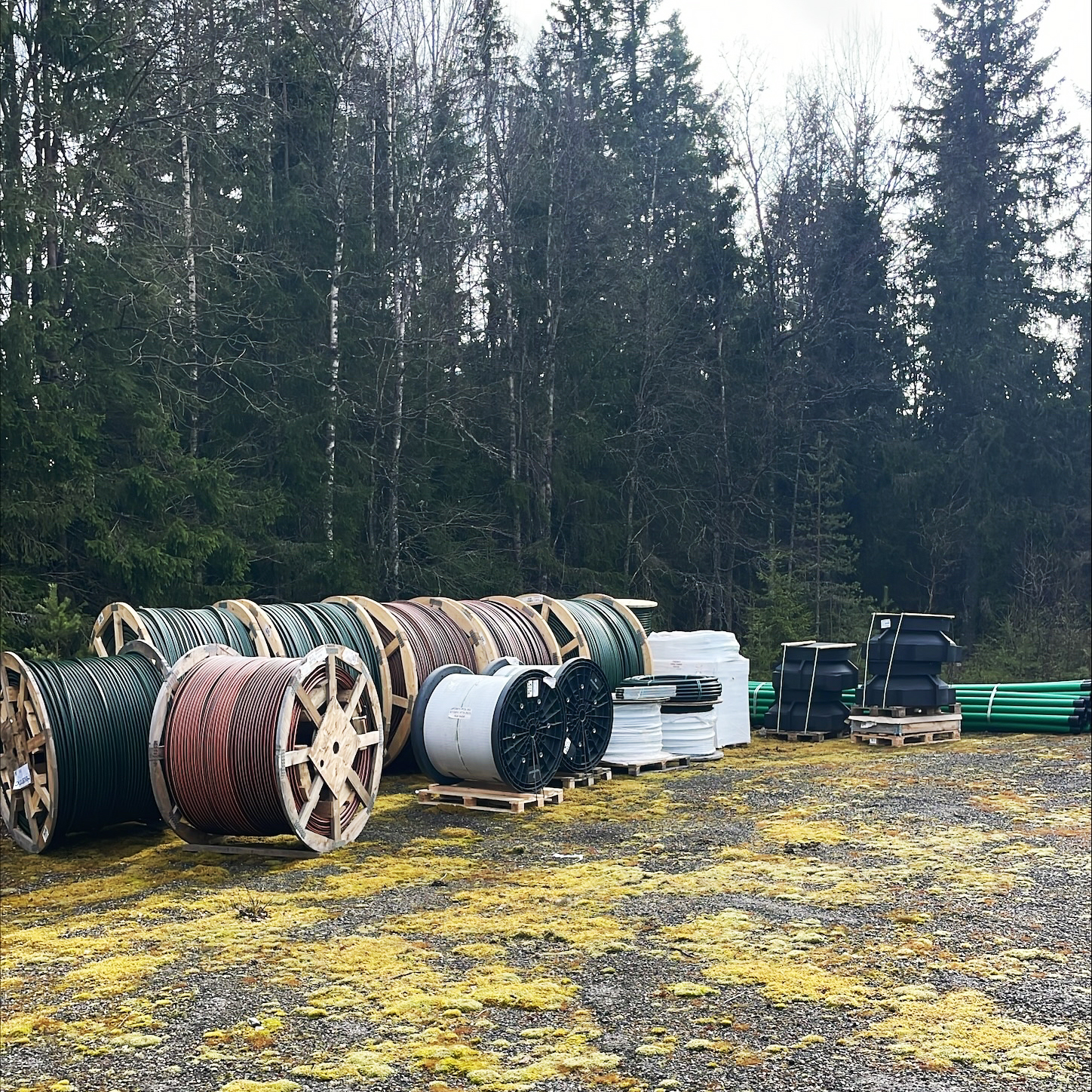

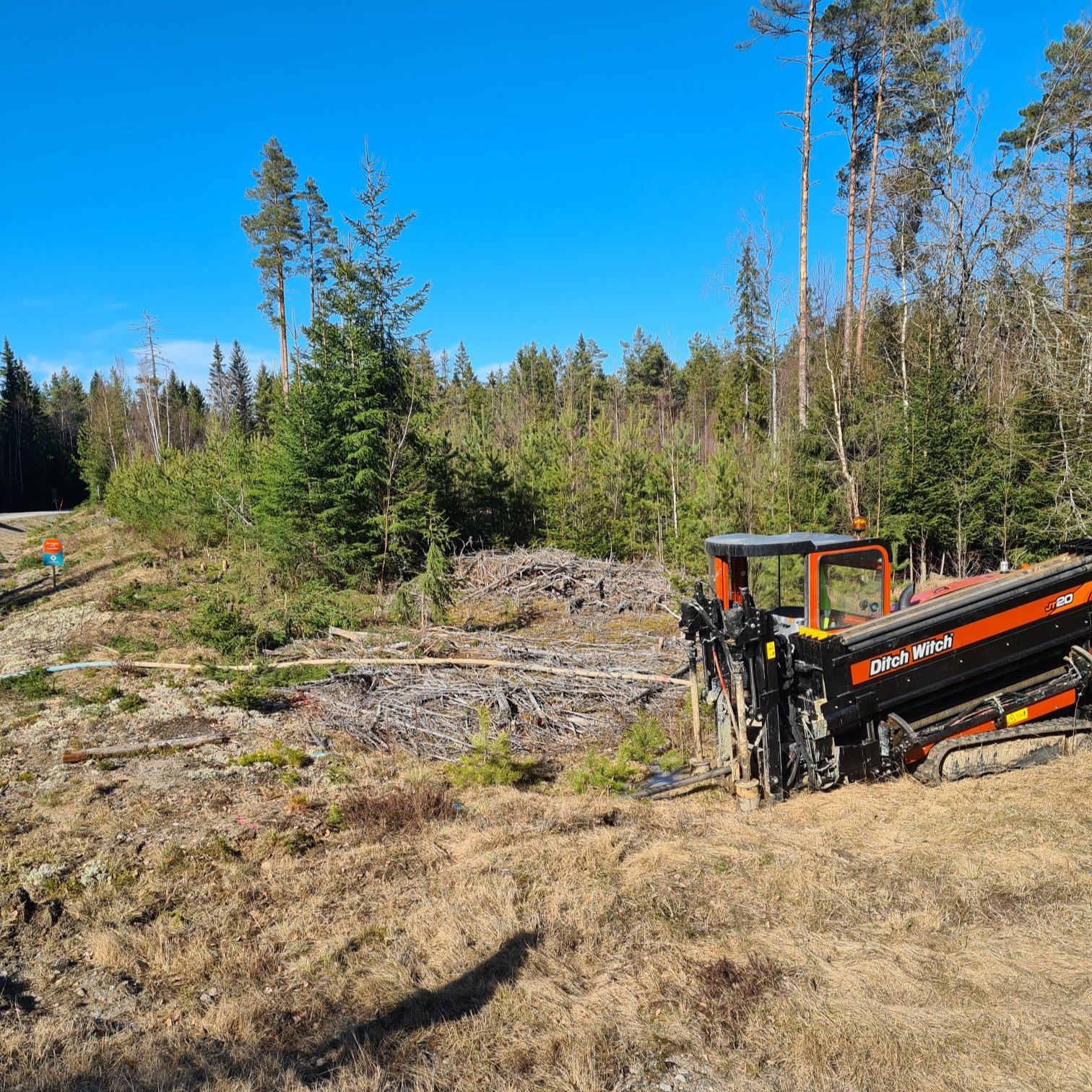

Nu har vi påbörjat arbetet vid alla vägkorsningar inne i och på vägen mot Karlsdal, dessutom pågår avverkning av träd efter vägen till Karlsdal. Idag påbörjas också förläggning av kanalisation till husen utmed väg 725.
